“江遠遠慧”輪接船側記

  公司新聞     |      2022-09-19

      編者按:“江遠遠慧”輪已于9月15日順利交付,為了這一刻,江蘇遠洋相關工作人員做了充足的準備?,F(xiàn)在讓我們將視線拉回交付前的一個月,聽聽“江遠遠慧”輪交付背后的故事。

      8月24日,我們第一批接船參加試航的9名船員到江蘇遠洋參加培訓,并乘坐25日的高鐵到達寧波。25日下午,我們抵達舟山常石船廠附近的秀山賓館,辦完入住后,監造組就給我們進行了第一次培訓,詳細講述了接船工作安排計劃、試航安排和注意事項。

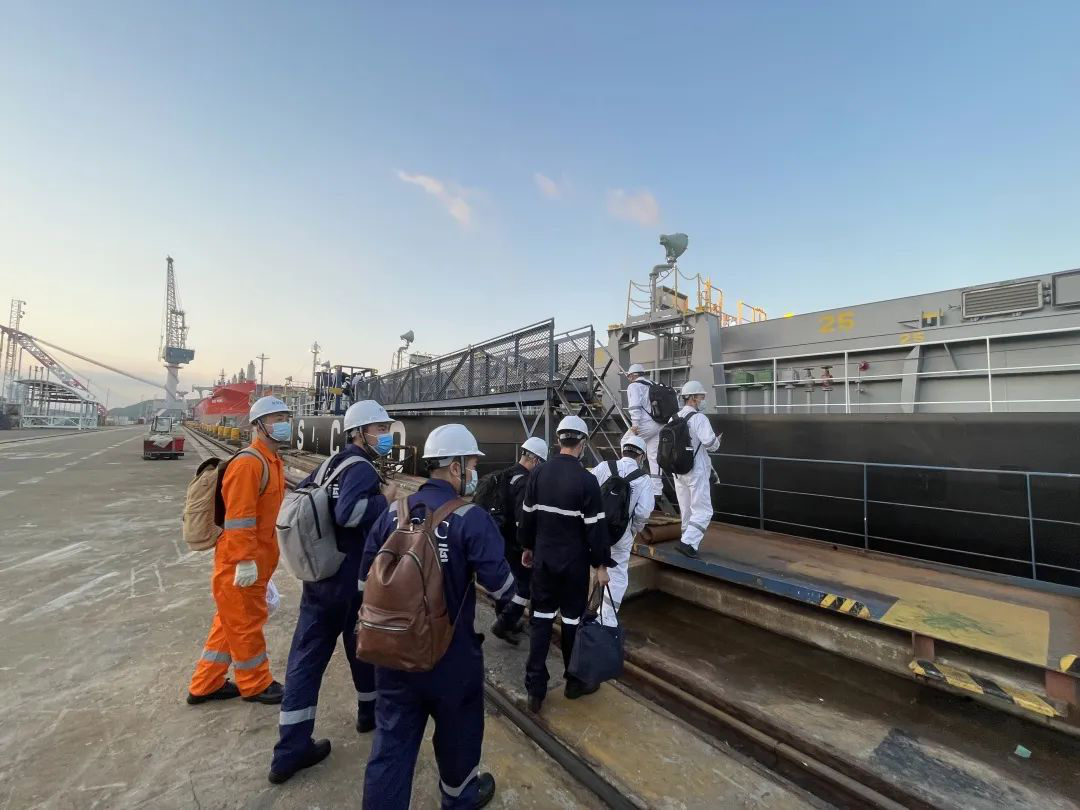

      經過三天兩次核酸檢測,我們29日凌晨五點半到達了常石船廠,在青山碼頭邊終于看到了我們心心念念的新造船—”江遠遠慧“輪,嶄新的一切,同事們登上舷梯前都拿出手機拍下新造船的船體、生活區等,大家都是那么興致勃勃、滿懷期待。

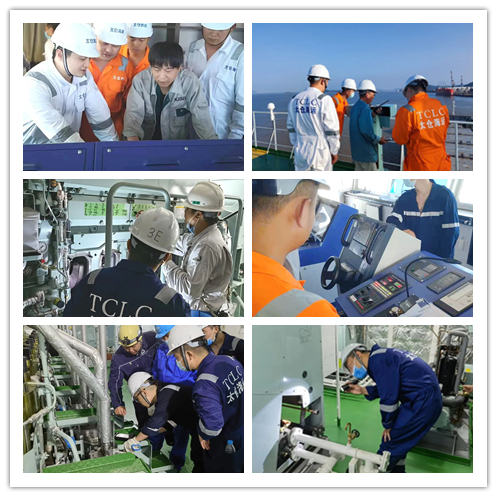

      試航期間,我們牢記監造組的囑托,多看多問多學,了解各種設備和機器的性能、特性和操作使用方法等。駕駛臺內我們一起聽船廠或生產廠家的工程師講解各種助航設備;甲板上我們一起測試救助艇釋放、消防泵和高壓水炮的壓力測試、深水拋起錨操作試驗等;機艙內我們一起測試主機、輔機、舵機、應急發電機和鍋爐等設備的性能,發現存在的問題和缺陷,及時與監造組和船廠反映、溝通交流,每天匯總試航評價和意見。



      原計劃9月2日試航結束返航,收到氣象預報,11號臺風“軒嵐諾”前沿9月2號就會影響浙江舟山沿海,可能會因為大風封港,所以監造組、船廠代表和試航船員協商并請示后,決定加班加點進行各種設備的測試和試驗,終于在9月1日早上完成除跑航速、起錨試驗兩大項沒達標的試驗外的其他試航任務,上午安全返回了青山碼頭。返航后,三方匯總試航評價和意見,針對監造組和試航船員提出的一百多條整改意見,廠方逐一核對,然后相關主管確認、同意和執行。
      9月3日,第二批接船船員冒雨抵達秀山,在躲避臺風的同時完成了三天兩次核酸檢測。臺風過后,經協商要進行第二次試航,原計劃9月6日清關之后供物料和綁扎件,現在只能推遲了。9月7日早上,第一批試航的9名船員再次登船參加第二次試航,于8日上午順利完成第二次試航任務返回青山碼頭。

      9月9日

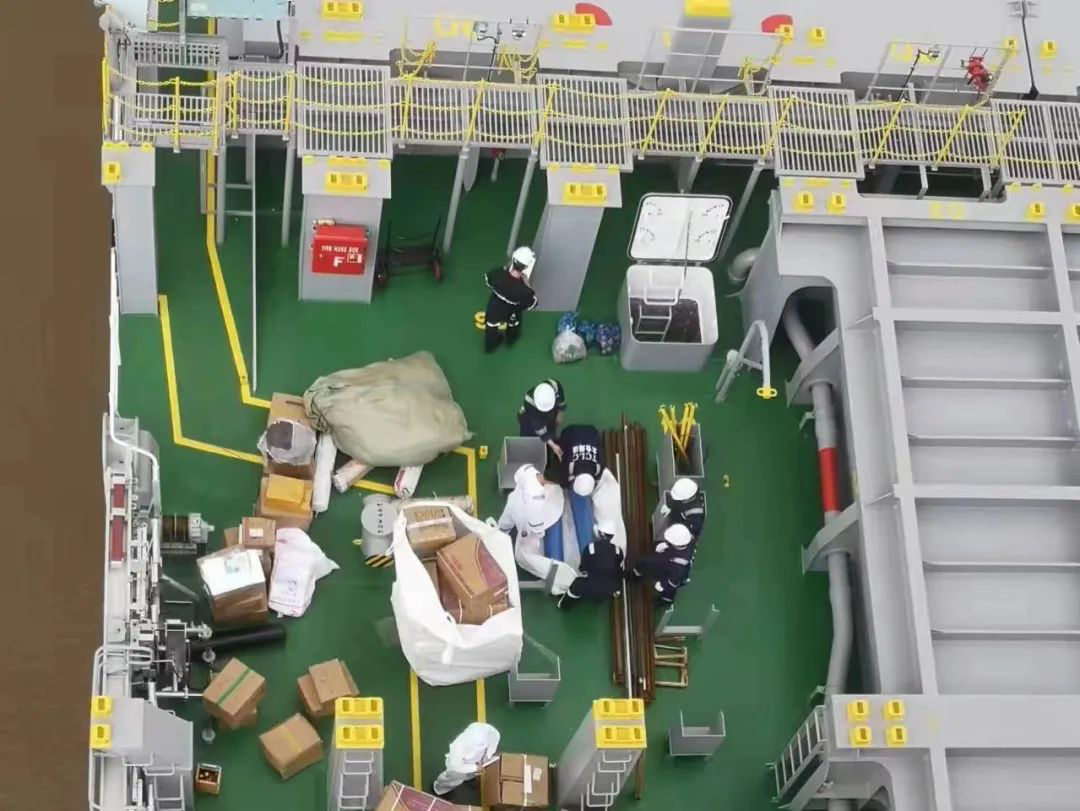

      接船的20名船員終于一起登上新造船,熟悉各種設備。9月10日是中秋節,正常放假三天,可是距我們計劃9月15日交接新船時間太緊迫了,接船船員和監造組主動提出來11號開始加班,和廠方協調由部分人員加班幫助我們吊物料和綁扎件,廠方也被我們的敬業精神打動同意加班。
      9月11日
      我們20名接船船員按時到達船廠登上新造船,接收油漆、化學品和一卡車的物料,兄弟們汗流浹背,工作服后背都濕透了,可是為了及時交接新船都無怨言,喝口水歇一下,再接著搬。忙了一天,全都拖著疲憊的身軀回到賓館。
      9月12日

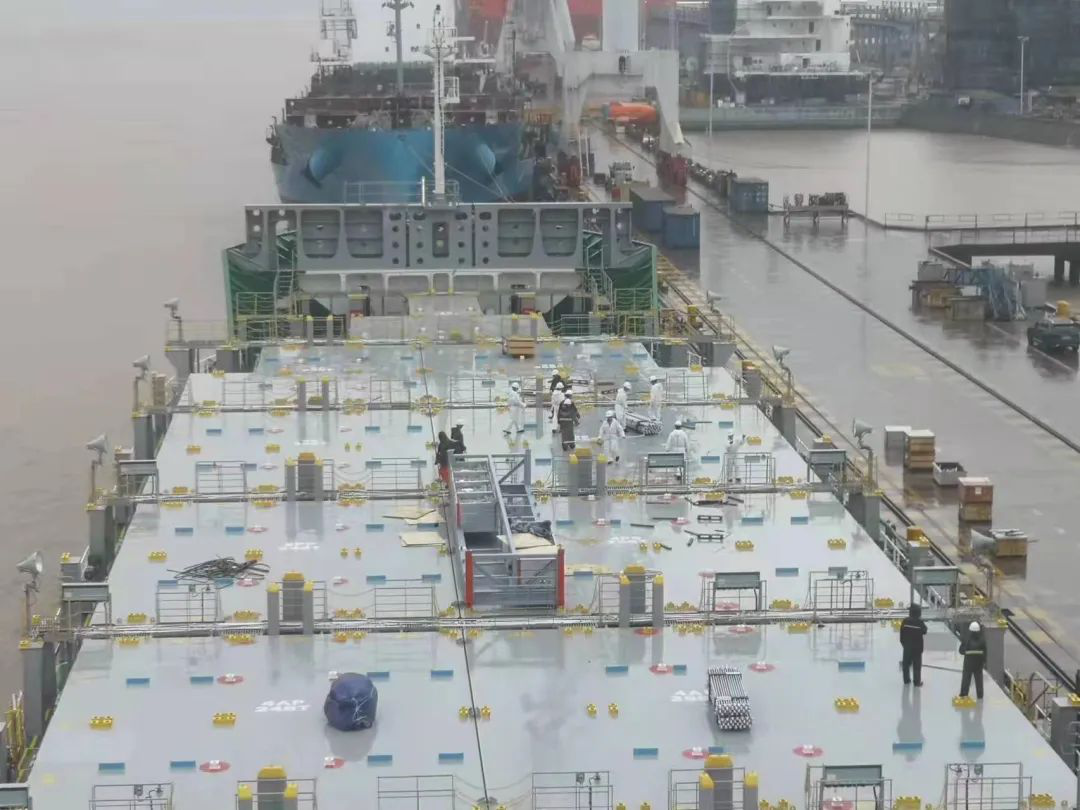

      受12號臺風“梅花”前沿影響,舟山附近陣雨不斷,兄弟們穿上雨衣,全船兄弟齊心協力,冒著雨一起接收綁扎件,中午到船廠食堂簡單地吃完午飯又回到船上。這時,監造組找我們接船船員商量,由于12號臺風“梅花”預計14日晚上或15日凌晨在舟山附近登陸,影響到交接新船,原計劃我們接船船員14日上船住船,可是13日下午船廠要撤舷梯和落大吊,14日無法上下船,監造組征詢我們的意見后,和廠方商量,最后決定我們接船船員13日早上就上船住船,和部分廠方人員一起住船抗臺。定下計劃后,全體船員繼續搬綁扎件,終于在下午船廠下班前把所有綁扎件收上船并放到位,回去的車上,兄弟們沒有說累,都是在說終于完成了幾樣大事。




      9月13日
      早上,兄弟們帶著所有的行李正式住船,一邊準備抗臺,一邊做著接船的各項準備工作,船長接收船廠和NK船級社的證書。



      9月14日
      零點開始,船長宣布安全管理體系在“江遠遠慧”輪正式運行,體系記錄按照要求進行,下午進行體系培訓、保安培訓和演習,晚上臺風終于登陸。



      9月15日
      臺風過境后,“江遠遠慧”輪安然無恙,一切正常順利交付,加入江蘇遠洋這個大船隊大家庭。交付后,接收船旗國和DNV船級社(新船轉船級社)的證書,下午又進行了消防和救生演習,準備16日開航。由于12號臺風“梅花”影響,引水計劃16日排不上,經過公司和代理各方的積極溝通協調,不走灌門(需要等待潮水),改走舟岱大橋,終于排到了17日12:30的引水計劃。
      9月17日
      中午,隨著最后一根纜繩離開常石船廠的纜樁,螺旋槳轉動起來,向后推開水花,“江遠遠慧”輪開啟了她的首航。



      這次接船可謂一波三折,雖是今年的第3條新造集裝箱船,但趕上了兩個臺風,還有中秋節3天放假,好事多磨。最終我們克服了重重困難,在監造組、遠盛船管、太倉海運和船員公司各方的指導、幫助和支持下,圓滿完成了接船任務,祝福”江遠遠慧“輪在以后的航程中平安順利!
